一、原公告主要信息
原项目名称: 合肥轨道TOD甘棠路一期B地块住宅户内多联式中央空调采购及安装
原项目编号: 2026BFFAZ51120
原公告日期: 2026年09月16日
二、公告内容(更正事项、内容及日期等)

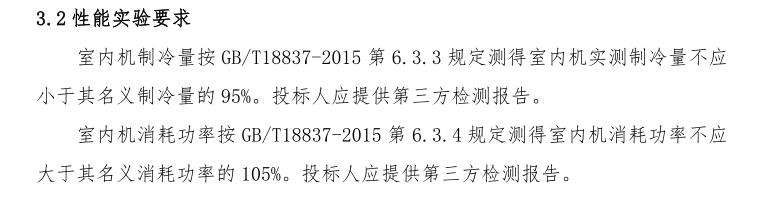

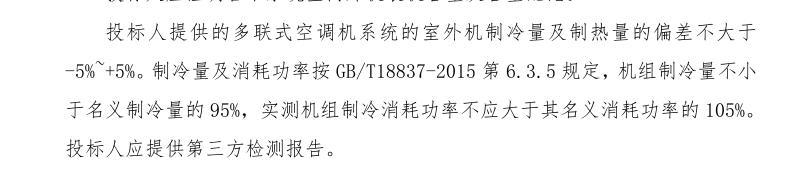

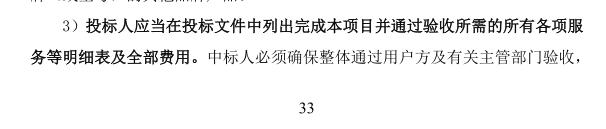

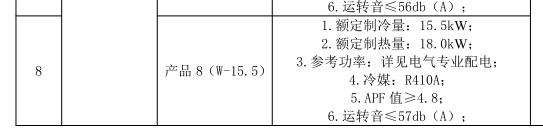

合肥轨道TOD甘棠路一期B地块住宅户内多联式中央空调采购及安装补疑2 (项目编号:2026BFFAZ51120) 一、投标人疑问回复 1、评分项产品8要求:“产品 8 完全响应招标文件第五章技术性能指标要求,”而多联机技术标准中要求:“投标人提供的多联式空调机系统的室外机制冷量及制热量的偏差不大于-5%~+5%。” 问:(1)室外机制冷量、制热量实测值在名义值-5%~+5%偏差范围内的,是否视为对招标文件技术性能指标要求的完全响应?(2)各厂家产品技术参数存在细微差别,不可能完全一致;且本条要求的额定制冷量15.5kW并非市场常规规格(市场主流规格为16kW),请问技术参数是否允许在上述偏差范围内视为满足要求?请予以明确。 答:(1)符合要求。 (2)按《轨道交通TOD甘棠路项目一期-多联机技术标准》要求执行,投标人提供的多联式空调机系统的室外机制冷量及制热量的偏差不大于-5%~+5%。 2、多联机技术标准中要求: 问:本条要求“投标人应提供第三方检测报告”,请问是否为强制性要求?鉴于各品牌室外机通常以型式试验报告及出厂检验报告作为性能证明依据,如投标人暂无法提供针对投标型号的第三方检测报告,可否由制造商出具检测报告并附性能承诺函(承诺机组实测制冷量不小于名义制冷量的95%、实测制冷消耗功率不大于名义消耗功率的105%,满足GB/T18837-2015第6.3.5条规定)予以替代?请予以明确。 答:投标人中标后应提供第三方检测报告。 3、多联机技术标准中要求: 问:按行业惯例,室内机通常仅进行出厂检验,一般不单独出具第三方检测报告。请问本条要求的室内机第三方检测报告,可否由制造商出具的检测报告替代,并由投标人书面承诺室内机实测制冷量不小于名义制冷量的95%、消耗功率不大于名义消耗功率的105%,满足GB/T18837-2015第6.3.3、6.3.4条规定?请予以明确。 答:投标人中标后应提供第三方检测报告。 4、招标文件第五章: 问:(1)本项目采用工程量清单方式报价,其所有项报价均含在总价内,请问招标文件第五章要求编报的“各项服务明细表”,是否需按每户的设备、辅材等分别逐项列示?请明确明细表的编报口径与格式要求。 答:按已发布的工程量清单报价即可,无需提供各项服务明细表。控制价清单中设备辅材(冷凝水管、冷媒管、保温、分歧管等材料)特征描述仅作参考,中标人进场后需对各类管材尺寸进行深化并报设计单位、建设(代建)单位审批,相应价格均含在投标报价内,后期不予调整。 5、招标文件第五章供货要求二、其他要求7.每户均设置集中设备平台(无分体空调外机位),每户配置多联机空调,外机安装到位,内机随交付赠送(由买受人自行安装)。由招标文件此条款及工程量清单描述可以看出,本项目所涉及的安装仅指招标清单中的室外机安装就位,然招标文件第二章、3.2.5投标报价其他要求(2)投标人的报价应包含所投全部设备的供货、包装运输及保险、 装卸、安装、配合交付业主内机调试、考核(检测)验收、质保期内免费维修保养服务、税费等所有工作和应有费用,详见第五章。该条款明确指出“投标人的报价应包含所投全部设备的安装”,此处招标文件内容有矛盾之处,请贵单位予以明确。 答:本项目报价范围包含设备内外机及相关设备附件(辅材)采购费用、室外机及相关设备附件(辅材)安装费用;不包含室内机及相关设备附件(辅材)安装费用,室内机由用户使用时自行安装。 6、请贵单位明确室外机安装界面,除室外机运输至外机平台,固定就位外,是否还包含室外冷媒管及冷凝水管主管道敷设? 答:室外机安装到位,室内机及相关设备附件(含冷媒管及冷凝水管等)、辅材采购交付。 7、招标工程量清单、最高投标限价编制补疑(一)招标范围2.多联机空调系统配电不在本次招标范围,但是招标文件第五章供货要求二、其他要求第8条中要求配电线应为空调厂家随设备自带提供以及招标清单项目特征描述中也提到配套线缆等,此处招标文件内容有矛盾之处,请贵单位予以明确。 答:配套线缆在本次招标范围。 8、招标文件第五章供货要求二、其他要求第8条空调调速器、线控器、无线遥控、冷媒管、冷凝管、配电线等设备附件(辅材)应为空调厂家随设备自带提供。此条款有以下四点疑问,请贵单位予以明确: 在多联机空调中并没有单独的空调调速器,是由线控器和无线遥控器对空调室内机进行调速、调温及其他设置,此条款是否能删除调速器? 答:空调调速器不在本次招标范围。 线控器和无线遥控器的其中一种即可满足对空调室内机的调控要求,请问本次招标是否线控器和无线遥控器均需提供,还是可以提供其中任意一种? 答:均需提供。 冷媒管、冷凝管、配电线等辅材空调厂家并不生产,无法随设备自带提供,是否可以修改为:冷媒管、冷凝管等辅材由中标人采购并随空调设备提供? 配电线的问题详见第7条。 答:属于空调厂家主机标配自带范围的,须据实提供。冷媒管、冷凝管、配电线属于安装工程辅材,不属于空调厂家主机标配自带范围的,相关深化、采购交付在本次招标范围,全部费用包含在投标总价内。 9、招标文件第五章供货要求二、其他要求第14条。施工现场涉及卖方的施工用水、用电费用由卖方负责,卖方须踏勘现场自行综合考虑总包配合管理费,按住宅中央空调安装费用总价的 0.70%计水电费(须缴纳给总承包单位),包含在投标报价中。因本项目空调安装费用仅涉及室外机就位安装,请问水电费计费基数是否以投标清单中“1#楼边户室外机安装费、3#楼边户室外机安装费、3#楼中间户室外机安装费”这三项的合计费用为准? 答:是。 10、招标文件商务、技术及报价文件详细评审标准的供货安装方案中1.供货方案非常符合本招标项目实际情况,且在方便性、快捷性、及时性、保质保量供货、安装标准等方面比较突出的,得2<F≤3分,鉴于本项目实际情况,请问此条款中的安装标准是否仅指空调室外机安装就位? 答:由投标单位综合考虑。 11、招标文件评分项产品8明确,产品 8 完全响应招标文件第五章技术性能指标要求;同时项目多联机技术标准另行规定,投标所用多联机空调系统室外机,制冷量、制热量参数实测偏差需控制在-5%~+5%区间内。 现咨询:(1)若投标室外机的制冷、制热参数,处于设备名义参数-5%至+5%的合规偏差区间内,是否可认定该产品完全满足招标文件全部技术性能要求,符合评分项响应标准?(2)市面上各品牌中央空调设备技术参数均存在合理差异化,无法做到参数完全统一;且本条款指定的15.5kW额定制冷量并非行业通用规格,目前市场主流同类型设备均为16kW规格。特此确认,设备核心技术参数只要在招标文件允许的±5%偏差范围内,是否可判定为满足项目技术准入要求? 答:(1)符合要求。 (2)按《轨道交通TOD甘棠路项目一期-多联机技术标准》要求执行,投标人提供的多联式空调机系统的室外机制冷量及制热量的偏差不大于-5%~+5%。 12、根据本项目多联机技术标准相关条款要求,投标人需提供对应设备的第三方检测报告。 现咨询:该第三方检测报告提交要求是否为投标硬性强制条件?结合行业通用标准,各大空调品牌室外机设备,均以型式试验报告、出厂成品检验报告作为设备性能合规的核心证明材料。若我司无法提供投标专属型号的专项第三方检测报告,是否可以用设备原厂出具的正式检测报告替代,同时同步附带制造商性能承诺函,明确承诺投标机组实测制冷量≥名义制冷量95%、实测制冷消耗功率≤名义消耗功率105%,完全符合GB/T18837-2015第6.3.5条规范要求?恳请贵单位明确认可标准。 答:投标人中标后应提供第三方检测报告。 13、依据项目多联机室内机性能实验相关要求,室内机制冷量、功耗需符合国标规范,且要求投标人提供第三方检测报告。 现咨询:按照暖通设备行业常规验收及投标惯例,室内机设备仅需完成出厂质量检验,行业内无单独出具单型号第三方检测报告的通用要求。针对本项目招标文件要求提交的室内机第三方检测报告,是否允许替换为设备制造商官方检测报告,同时由我司出具书面承诺,保证投标室内机实测制冷量不低于名义制冷量95%、实测消耗功率不高于名义消耗功率105%,全面满足GB/T18837-2015第6.3.3、6.3.4条技术规范? 答:投标人中标后应提供第三方检测报告。 14、招标文件第五章要求:投标人应当在投标文件中列出完成本项目并通过验收所需的所有各项服务等明细表及全部费用。 现咨询:本项目采用标准工程量清单计价模式,所有设备、辅材、人工及配套服务费用均已包含在投标总价内。针对招标文件要求编制的“各项服务明细表”,想明确该表格的编制规范,是否需要细化至单户维度,逐户罗列设备、辅材、安装服务等明细内容?请贵单位明确该报审明细表的统一编报口径、填写规范及格式要求。或者直接见工程量清单即可。 答:按已发布的工程量清单报价即可,无需提供各项服务明细表。控制价清单中设备辅材(冷凝水管、冷媒管、保温、分歧管等材料)特征描述仅作参考,中标人进场后需对各类管材尺寸进行深化并报设计单位、建设(代建)单位审批,相应价格均含在投标报价内,后期不予调整。 注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。 招标人名称:合肥市轨道交通集团有限公司 地址:合肥市庐阳区阜阳路17号 联系人:阮工 联系方式:0551-69009060 招标代理:安徽公共资源交易集团项目管理有限公司 地址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼 联系人:刘伟 联系方式:0551-66223259、66223831 2026年9月30日
答疑发布日期:2026年09月30日
